Vogelbuurt-Noord

De afgelopen jaren is er veel gewerkt in de Vogelbuurt-Noord. In oktober 2024 start de laatste fase: het definitief inrichten van straten en groen.

De Vogelbuurt-Noord is een grote wijk. Het werk is opgedeeld in 7 fases. Om snel resultaat te boeken, werkt de aannemer soms op meerdere plekken tegelijk. De Groot & Schagen zorgt ervoor dat alles zo goed mogelijk bereikbaar blijft. Denk hierbij aan woningen, maar ook aan basisscholen, rouwcentrum/Afscheidshuys Valkenhorst en supermarkt Dirk van den Broek.

Blijf op de hoogte met de BouwApp

De meest actuele informatie over het project vindt u in de BouwApp. Download deze app op uw telefoon of tablet. Ga naar ‘ontdek’ en typ: Vogelbuurt-Noord. In de app leest u het laatste nieuws en belangrijke mededelingen. Ook kunt u ervoor kiezen om meldingen te krijgen.

De BouwApp in App Store
De BouwApp in Google Play

Planning

  • Oktober 2024 start werkzaamheden
  • April 2026 oplevering

Vragen?

Heeft u vragen over de  werkzaamheden in Vogelbuurt-Noord? Neem dan contact op met omgevingsmanager Dorinda Timmers. Dat kan op de volgende manieren:

Dorinda heeft ook elke week spreekuur in de keet van de aannemer. Tussen 11.00 - 12.00 uur bent u van harte welkom. De keet staat naast sporthal De Valk.

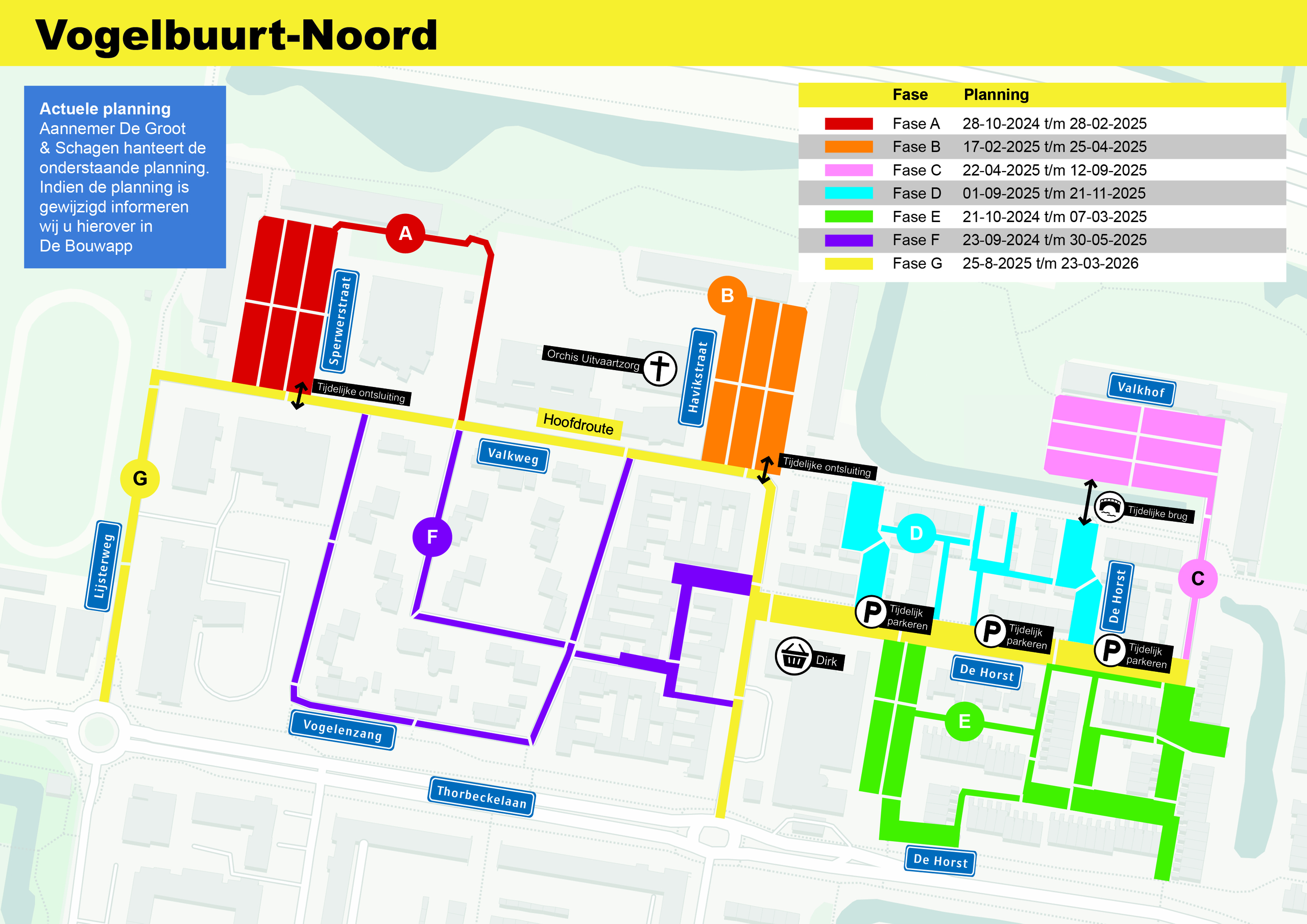

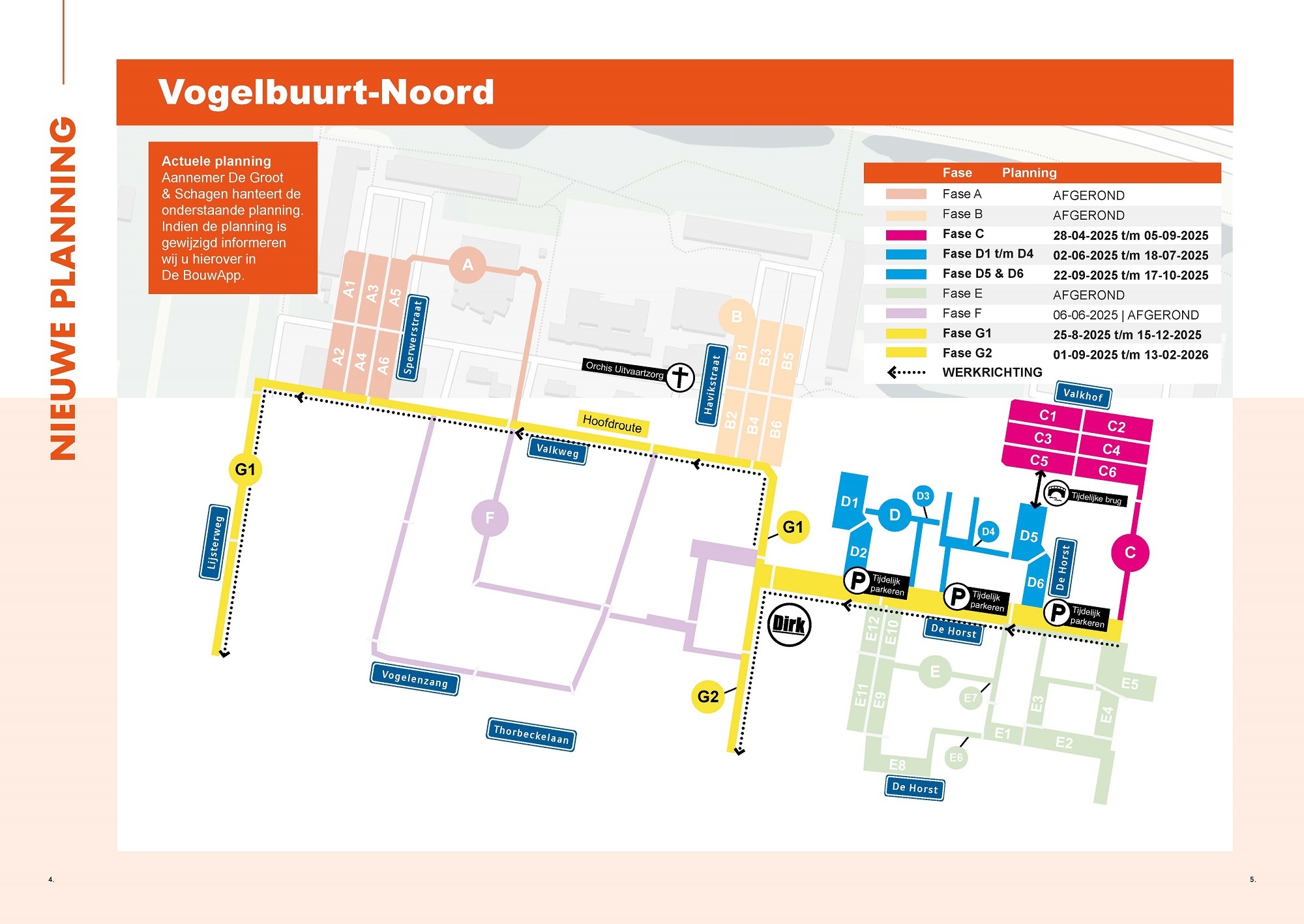

Kaartje Vogelbuurt Noord oktober 2024
