Toekomstig AZC

De gemeente werkt momenteel aan de ontwikkeling van een nieuw AZC in de kom Kweldam-Zwijnskade in de noordoostelijke hoek van Sliedrecht. Het AZC gaat voor een periode van vijf jaar ruimte bieden aan 250 vluchtelingen. Met de gemeente Alblasserdam is eerder vastgesteld dat zij in ruil daarvoor een deel van de statushouders van Sliedrecht overnemen. Het AZC zal naar verwachting in het voorjaar van 2027 worden geopend. Verderop vindt u meer informatie over de planning.

Beheer en financiën

De gemeente Sliedrecht heeft de locatie aangeboden aan het COA en biedt hiermee de mogelijkheid om maximaal 250 asielzoekers op te vangen. Het toekomstige AZC wordt beheerd en gefinancierd door het COA. Ook na opening is het COA verantwoordelijk voor de exploitatie en financiën van de locatie.

Participatie

Het gemeentebestuur vindt het belangrijk om inwoners te betrekken in het traject naar een nieuw AZC. Naast inwonersbijeenkomsten in 2024, bestaat er ook een zogenaamde klankbordgroep. Deze klankbordgroep bestaat uit omwonenden en ondernemers uit de directe omgeving van het AZC. Zij komen regelmatig bij elkaar om in gesprek te gaan en hun inbreng te geven over de ontwikkelingen en invulling van het AZC. Gemeente Sliedrecht is voornemens om inwoners van Sliedrecht en Hardinxveld-Giessendam in het najaar van 2025 uit te nodigen om hen bij te praten over de ontwikkelingen van het AZC.

Planning

In oktober 2025 starten de eerste werkzaamheden om de grond voor te bereiden op de komst van het AZC, de zogenaamde voorbelasting. Dit duurt circa 9 maanden. Onderstaand vindt u een tijdlijn die inzicht geeft in de stappen totdat het AZC gereed is in (naar verwachting) het voorjaar van 2027.

Oktober 2025 - Voorbelasten grond

De voorbelasting van de grond duurt circa 9 maanden en is nodig om bebouwing in de drassige polder mogelijk te maken. De grond wordt daarbij voor een langere periode zwaar belast met zand om het stevig genoeg te maken voor bebouwing. Zo wordt verzakking op de lange termijn voorkomen.

Oktober 2025 - Aanvraag vergunning

Voor de bouw van de woonunits en het aanleggen van het terrein en bijbehorende infrastructuur is een vergunning nodig. Deze vraagt het COA aan bij de gemeente.

Medio 2026 – Start aanleg infrastructuur

De opvanglocatie komt op een kaal perceel waar geen voorzieningen zijn zoals riool, water en elektriciteit. Dit is uiteraard wel nodig voor een goed functionerende opvanglocatie. Deze fase neemt circa 5 maanden in beslag.

Eind 2026 / begin 2027 – Plaatsen units

In deze fase kunnen alle woonunits geplaatst worden op de locatie. Ook wordt het buitenterrein aangelegd.

Voorjaar 2027 – Opening AZC

Naar verwachting zal het AZC in het voorjaar van 2027 haar deuren openen.

De planning is onder voorbehoud van onvoorziene omstandigheden.

Hoe komt het AZC eruit te zien?

Op het terrein van een kleine 3  hectare worden 34  woonunits gebouwd in twee lagen. De woonunits zijn geschikt voor maximaal 8 personen die allen 6m2 tot hun beschikking hebben. Doordat de units van hout zijn, passen ze goed in het landschap. De units zijn allemaal demontabel en circulair en kunnen daarna eventueel voor een andere bestemming gebruikt worden.

Op het terrein komen dienstgebouwen en parkeerplaatsen voor medewerkers van het COA, recreatie, Vluchtelingenwerk Nederland en beveiliging. Ook wordt er een groen hofje in het midden van het terrein gecreëerd met sport- en speelfaciliteiten.

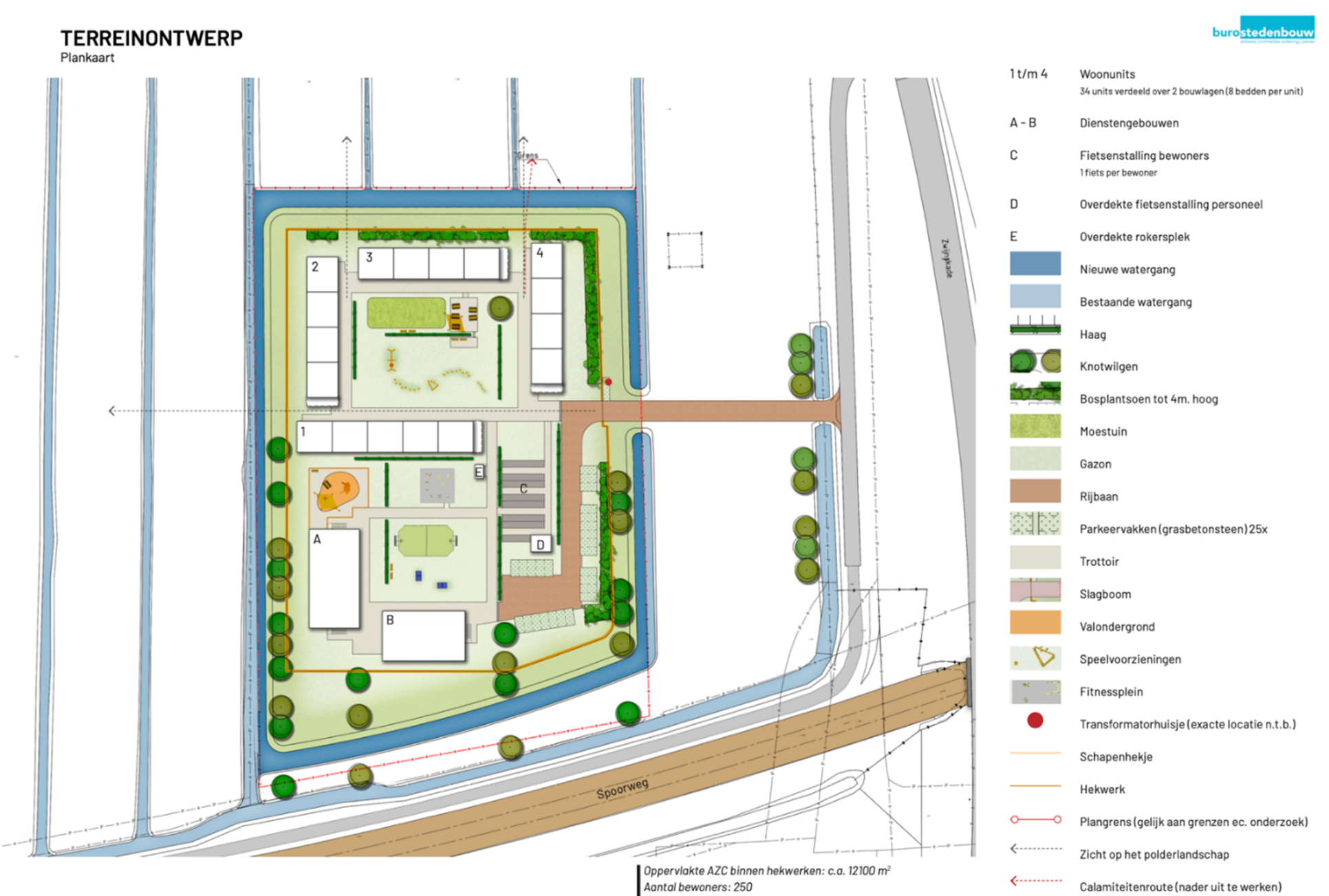

Terreinontwerp
